Как известно, функционал помощника или персонального ассистента (как бы ни называлась эта должность в трудовой книжке) в разных компаниях варьируется в зависимости от специфики и размеров организации, корпоративной культуры, принятой в компании, и личности руководителя. Однако есть обязанности, без которых просто не обойтись любому персональному ассистенту, независимо от места его работы. В числе таковых – контроль исполнения поручений.
Во многих организациях неисполнение поручений и отсутствие контроля их своевременного исполнения является проблемой, т.н. «узким местом» (от англ. bottleneck – бутылочное горло), т.е. серьезным препятствием, сильно тормозящим бизнес-процессы компании. Тут от помощника действительно многое зависит! Однако не все так очевидно, как кажется на первый взгляд. Нередко мы сталкиваемся с ситуациями, когда незаменимый помощник внезапно заболел или ушел в отпуск или в кои-то веки отправился в командировку, а за время его отсутствия ... работа встала, поручения не фиксируются, сроки упущены, ответственные неизвестны. Как правило, это говорит не столько о незаменимости работника, сколько об отсутствии системы. Итак, задача помощника – выстроить именно систему контроля исполнения поручений. А система, как известно, во многом способна поддерживать свою работоспособность самостоятельно. И тут в одиночку не справиться! Но давайте разбираться со всем по порядку.
Контроль и его виды
Слона, как говорят, надо есть по частям. И начать стоит с терминологии.
Контроль – это сопоставление плана с фактическим положением дел. Контроль выявляет даже небольшие отклонения от запланированных результатов и действий людей и дает возможность изменять ситуацию.
Выделяют следующие виды контроля:
1. Предварительный. Осуществляется руководителем до фактического начала работы по поручению. Предварительный контроль используется с учетом человеческих, материальных и финансовых ресурсов, т.е., перед тем как отдать поручение в работу, руководитель должен убедиться, что у исполнителя есть ресурсы для его выполнения.
2. Понятийный (входящий). Применяется с целью уточнения:
– знает ли исполнитель о том, что у него есть поручение;
– как понял задачу тот, кто будет ее решать;
– как именно он будет это делать.
Данный вид контроля осуществляется помощником руководителя, причем сразу после постановки поручения. Цель – проверка понимания исполнителем сути поручения и своевременности его выполнения. На этом этапе задача помощника состоит в том, чтобы обратить внимание исполнителя на наличие поручения, сроки и приоритет поставленной задачи, убедиться, что поручение принято в работу. При этом помощнику необходимо «подсвечивать» срочные и важные поручения (вспоминаем матрицу Эйзенхауэра), например следующим образом: «Прошу обратить ваше внимание на то, что это поручение является важным и срочным!» Эта магическая фраза, произнесенная вовремя, поможет избежать многих недоразумений и непростительной потери времени – пускать процесс ранжирования задач по приоритетам на самотек недопустимо, ведь мнение исполнителей не всегда совпадает с мнением руководителя. Не забывайте: то, что очевидно для вас, может не быть таковым для других людей.
3. Текущий (промежуточный, контроль процесса). Цель – оценить текущий процесс деятельности: как выполняется работа, что уже сделано, какие возникли сложности. Этот вид контроля осуществляется помощником, когда работа уже идет, но срок исполнения поручения еще не наступил. Задача контроля – своевременно выявить отклонения, возникающие в ходе работы, проинформировать о них руководителя для возможной корректировки заданных параметров. Текущий контроль основывается на обратной связи.
4. Заключительный (итоговый, контроль результата). Применяется для того, чтобы оценить, достигается ли цель к заданному сроку.
Фактически полученные результаты сравниваются с установленными ранее. Несмотря на то что вмешиваться в работу на данном этапе поздно, этот контроль необходим. Он показывает, каких результатов добились исполнители, вскрывает упущения и недостатки в работе. Помогает извлечь уроки на будущее. Как правило, на этой стадии руководитель и помощник работают совместно, т.к. квалификации помощника может быть недостаточно для определения полноты и корректности выполнения поручения.
Что и как нужно контролировать
Распределение ответственности за обеспечение контроля по ключевым направлениям зависит от размеров организации:
На контроль |
Размеры компании |
Ответственный за обеспечение контроля |
Нормы и требования законодательства |
До 20 чел. До 100 чел. До 500 чел. Более 500 чел. |
Руководитель организации Юрист, бухгалтер Юридическая служба, бухгалтерия Юридическая служба и руководители по направлениям |
Приказы руководителя |
До 20 чел. До 100 чел. До 500 чел. Более 500 чел. |
Руководитель организации Секретарь руководителя Помощник руководителя Помощник и руководители по направлениям |
Требования локальных нормативных документов |
До 20 чел. До 100 чел. До 500 чел. Более 500 чел. |
Руководитель организации Секретарь руководителя Помощник руководителя Руководители по направлениям деятельности |
Отдельные распоряжения руководителя |
До 20 чел. До 500 чел. Более 500 чел. |
Руководитель организации Секретарь руководителя Помощник руководителя |
Поручения, поступающие от корпоративного центра |
До 1500 чел. До 2500 чел. Более 2500 чел. |
Помощник руководителя Помощник руководителя и секретариат Управление делами |
Как добиться того, чтобы поручения выполнялись?
Чтобы поручения выполнялись, необходим комплексный подход к решению этой задачи. Система контроля исполнения поручений будет работать при соблюдении следующих принципов:
1) Высокий приоритет со стороны руководства. Руководитель должен демонстрировать, что неукоснительное соблюдение его поручений важно для него и компании.
2) Совместное обсуждение подходов к решению задачи. Для того чтобы учесть все риски и рассмотреть вопрос всесторонне, необходимо привлечь к обсуждению всех участников процесса – как руководителя, отдающего поручения, и помощника, их контролирующего, так и руководителей, которые будут отвечать непосредственно за исполнение. Договоренности в первую очередь должны касаться способов получения информации о поручении и сроках, формата отчета об исполнении, порядка переноса сроков, подходов к поощрению или наказанию в случае неисполнения поручений. Руководителю также стоит проинформировать подчиненных о полномочиях помощника в части контроля исполнения поручений (если вы новый человек в коллективе и еще не успели заслужить авторитет, сами попросите своего руководителя об этом).
3) Информирование всех работников компании о внедрении системы контроля исполнения поручений. Нужно обеспечить прозрачность подходов, т.е. правила должны быть формализованы в локальном нормативном документе компании.
4) Последовательность и регулярность. Исполнительская дисциплина повысится, если работники будут уверены, что каждое поручение зафиксировано, что за каждое поручение необходимо отчитаться, ни одно из них не упустят и не забудут, а за невыполнение поручений руководства неизбежно последует наказание. (Сразу стоит предусмотреть порядок информирования, ведь поручения могут быть невыполнимыми априори или иметь веские причины невыполнения в срок. Каждый такой случай нужно рассматривать индивидуально.)
Выглядит как задача для , скажете вы. Отчасти так оно и есть. Какова же роль помощника? Помощник – это как раз тот самый сотрудник компании, который должен проинформировать руководителя о том, что проблема существует, что она несет конкретные риски, что вы пытаетесь держать «руку на пульсе» (и пока получается во многом благодаря вашим личным качествам), однако отсутствие системы рано или поздно даст о себе знать и вас это беспокоит.
Главное – не забудьте сказать, что у вас есть конкретное предложение, как можно организовать систему контроля (т.е. это должна быть не просто проблема, поданная на блюдечке с голубой каемочкой, а проблема и варианты ее решения).
Даже если вы новый сотрудник компании, не стоит бояться обращаться к руководителю с подобным предложением. Если до сих пор ничего рокового в вашей компании не случилось из-за неисполненного/просроченного/неучтенного поручения, ваш руководитель все равно не пропустит мимо ушей ваше предложение. Пожалуй, во всей компании не найдется более заинтересованного человека в решении этой проблемы.
Важность эффективной коммуникации
Допустим, ваше предложение принято: руководитель обозначил важность задачи, объявил вашу роль в этом процессе, утвердил локальный нормативный документ, регламентирующий процесс, все работники компании проинформированы. Что дальше? Изданный документ рискует так и остаться бездушной бумажкой, если вы опустите руки на этом этапе. Как заставить все это работать?
Ответ кроется в первую очередь в навыках эффективной коммуникации помощника. Да, это та самая фраза, которую мы так часто встречаем в резюме на должности административного характера. Наличие таких навыков жизненно необходимо помощнику. В узком смысле, применительно к контролю исполнения поручений, эффективная коммуникация – это способ оперативной передачи информации без искажения и получение обратной связи о правильном понимании «послания».
Эффективная коммуникация строится:
- на уважении к собеседнику, умении слушать его, слышать и понимать его слова:
- умении чувствовать психологический настрой собеседника;
- применении методов аффективного слушания;
- умении применять на практике вербальные и невербальные способы (каналы) воздействия*.
-
Неэффективная коммуникация – это пререкания с окружающими, направленные на защиту своих целей и планов. Она подразумевает наличие победителей и побежденных. Подобный стиль «общения» категоричен: есть «правильно» и «неправильно», «победа» и «поражение», «хорошо» и «плохо», без учета промежуточных состояний. Есть лишь одно верное мнение, поэтому можно пренебречь взглядами и переживаниями людей, которые способны обогатить наши знания о мире и сформировать целостную картину. Вместо этого мы постоянно отстаиваем свои узкие воззрения. Успехом считается пауза в конфликте, когда обороняющийся временно отступает. В итоге разногласия выливаются в сопротивление, потерю командной эффективности и даже саботаж, пока не воцарится баланс власти и уважения.
-
Эффективная коммуникация, в свою очередь, ставит целью понять взгляды, чувства и мнения окружающих. Когда две стороны слушают друг друга, выигрывают обе. Взаимопонимание и уважение становятся основой сотрудничества, взаимозависимости и лояльности. Успех достигнут, если каждая из сторон скажет: «Да, именно это я и имел в виду. Вы меня поняли».
Эффективная коммуникация, несомненно, необходима для успешной реализации целей организации. Искаженные, неправильно трактуемые сообщения часто становятся причиной поражений крупных компаний, армий и народов.
Навыки эффективной коммуникации позволяют сосуществовать противоположностям – это высшая способность понять иную точку зрения и найти компромисс. Зачем спорить о том, кто прав и кто виноват? Цель эффективной коммуникации – наладить и оберегать взаимовыгодные и, следовательно, длительные рабочие взаимоотношения.
В разрезе контроля исполнения поручений помощник должен проявлять навыки эффективной коммуникации на всех этапах «путешествия» поручения:
1) Взаимодействие с руководителем при постановке поручений. Задача помощника – корректно зафиксировать поручение, стараясь придерживаться какой-либо определенной схемы целеполагания, например SMART. Это позволит подчиненным понять, что от них требуется. Формулировка поручения должна быть четкой, в глагольной форме (отвечать на вопрос: что сделать?), поручение должно иметь заданный срок исполнения, для каждого поручения должен быть определен ответственный исполнитель.
После того как поручение зафиксировано должным образом, помощнику обязательно следует убедиться в отсутствии неточностей, представить финальную версию протокола или реестра поручений руководителю на согласование либо устно переспросить: «Правильно ли я Вас поняла? Иванов И.И. должен разработать и предоставить на утверждение график реализации проекта в срок до 11 мая 2015 г.?»
Цель или задача, установленная по критериям SMART, имеет следующие характеристики:
• S – specific (конкретная) – ясная, точная, четко описанная;
• M – measurable (измеримая) – имеющая установленные показатели результата, по которым можно понять, что цель достигнута. Могут быть как количественными, так и качественными. Без данных критериев оценить выполнение задания практически невозможно;
• A – achievable (достижимая) – реалистичная, но требующая определенных усилий, что служит дополнительным мотивирующим фактором;
• R – relevant (уместная) – совпадающая с более широкими целями отдела, организации;
• T – time-bound (ограниченная во времени) – должны быть определены крайние сроки достижения цели.
2) Взаимодействие с исполнителями при передаче поручения в работу. Ключевая задача на этом этапе – убедиться, что исполнитель проинформирован о поручении и принял его в работу. Если организация небольшая, то помощник или секретарь контактирует напрямую с исполнителями посредством электронной почты или по телефону. В крупных организациях такое взаимодействие осуществлять сложно, поэтому помощник передает поручение и непосредственно взаимодействует с заместителями руководителя организации, а при передаче поручений действует принцип каскадирования, например: генеральный директор/помощник E заместитель генерального директора E директор департамента E начальник отдела E непосредственный исполнитель.
3) Информация об исполнении поручения передается обратным маршрутом: генеральный директор/помощник B заместитель генерального директора B директор департамента B начальник отдела B непосредственный исполнитель.
Помощник играет роль посредника при передаче информации о поручении. При этом для сокращения времени передачи данных помощнику целесообразно предусмотреть использование информационного ресурса, позволяющего выкладывать сводную информацию о поручениях в общий доступ, например на внутренний корпоративный портал организации, где любой работник в оперативном режиме может посмотреть, какие за ним числятся поручения, и направить помощнику комментарии.
4) При осуществлении промежуточного контроля необходимо уточнить прогноз от исполнителя: укладывается ли он в срок или в ходе исполнения выяснилось, что объем работ больший, чем предполагалось ранее, или ресурсов исполнителя недостаточно и требуется привлечение работников других структурных подразделений, т.к. задача оказалась кросс-функциональной. Помощник должен вести непрерывный конструктивный диалог с ответственным руководителем/исполнителем для получения оперативной и достоверной информации о ходе исполнения, а в случае возникновения серьезных проблем – проинформировать об этом руководителя, пока еще можно что-то исправить. При этом не стоит перегибать палку и становиться назойливым, мешая исполнителю и отвлекая его по мелочам. Все участники процесса должны четко осознавать, что у них общие цели, и уважать труд друг друга. Для этого следует договориться о приемлемом формате коммуникации.
5) При получении информации об исполнении поручения помощник совместно с руководителем оценивает полноту представленных данных и выносит решение о принятии поручения либо возвращении его на доработку. О принятом решении помощник должен уведомить исполнителя.
6) При формировании аналитической отчетности. Строгий учет подразумевает регулярную отчетность и аналитику на базе статистических данных. С определенной периодичностью, например раз в месяц, помощник должен анализировать накопленные статистические данные по поручениям и формировать отчет об исполнительской дисциплине (рис. 1). Такой отчет может содержать информацию о том, сколько всего было поручений, сколько из них выполнено в срок/с опозданием/не выполнено, какие подразделения являются лидерами, а какие – антилидерами в части своевременного исполнения поручений руководителя. Данной информацией руководитель может распоряжаться по своему усмотрению. Однако желательно, чтобы подход к поощрению и наказанию был предсказуемым и единым для всех.
Рис. 1
Подручные инструменты в арсенале помощника
Таких инструментов великое множество, при этом важно соблюдать ключевой принцип – все поручения руководителя должны быть материализованы, внесены в единое хранилище, где возможно осуществлять регулярный мониторинг исполнения поручений в соответствии с их приоритетностью.
Идеальным техническим воплощением является Microsoft Outlook, т.к. он содержит гибкие механизмы настройки т.н. «пользовательских представлений». Кроме стандартных представлений «По исполнителям», «По категориям», «По срокам», можно настроить любые другие – «По заводам», «По комитетам», «Только просроченные задачи, срок исполнения которых истек от 5 до 20 дней назад» и др. Один раз настроенное представление в дальнейшем становится доступно одним кликом мыши. Подробно на этом останавливаться не будем, т.к. этому инструменту уже была посвящена серия статей.
Иногда подобная система настраивается на базе системы электронного документооборота, например Lotus Notes, Documentum либо Directum, где ключевая информация о поручении фиксируется в регистрационно-контрольной карточке (РКК). Однако СЭД – это дорогостоящая программа, которую далеко не все организации могут себе позволить.
Одним из самых универсальных и доступных инструментов для целей мониторинга исполнения поручений является Microsoft Excel. Этой программой можно пользоваться как в дополнение к уже имеющимся, если вы работаете в крупной компании, так и в качестве самостоятельного инструмента. Прелесть его в том, что на базе этого технического решения вы можете создать единую базу данных по поручениям с гибкой настройкой полей и фильтров по вашему усмотрению. Такой сводный реестр поручений можно выложить в общий доступ, и каждый работник может уточнить формулировку, сроки и отследить статус по своим поручениям. Предварительно следует настроить ограниченные права на редактирование файла, чтобы избежать случайного искажения или удаления данных.
В MS Excel можно не только вносить поручения вручную, как в случае устных распоряжений руководителя, но и выгружать поручения из СЭД (если это поручения из протоколов или поручения, поступающих извне, например запросы контролирующих органов или органов государственной власти или корпоративного центра).
Настроив поля определенным образом, можно задать цветовую маркировку в графе «Статус исполнения поручения». Например, поручение, срок которого еще не наступил, будет автоматически обозначаться синим цветом; поручение, выполненное в срок, – зеленым (для этого даты в поле «Срок к исполнению» и «Фактическое исполнение» должны совпадать); поручение, по которому срок исполнения истек, а отметки о получении отчета об исполнении не поступило, будет автоматически отображаться как невыполненное и помечается красным.
Настройка реестра поручений в MS Excel
Поля в реестре настраиваются написанием макроса. Для такой тонкой настройки лучше всего привлечь IT-специалиста.
В случае если IT-специалиста нет, а навыками программирования вы не обладаете, можно воспользоваться другим более простым и доступным способом.
Настроить ячейки таблицы можно самостоятельно с помощью функции условного форматирования.
Для настройки заливки ячеек выбираем в таблице ячейку, для которой будем настраивать форматирование (в нашем случае это ячейка G10), на вкладке Главная – Условное форматирование, в предложенном контекстном меню – Создать правило (рис. 2).
Рис. 2
Далее из предложенного перечня правил выбираем Использовать формулу для определения форматируемых ячеек (рис. 3).
Рис. 3
В строке формул диалогового окна под названием Создание правила форматирования необходимо задать правило, которое будет считаться истиной (рис. 4).

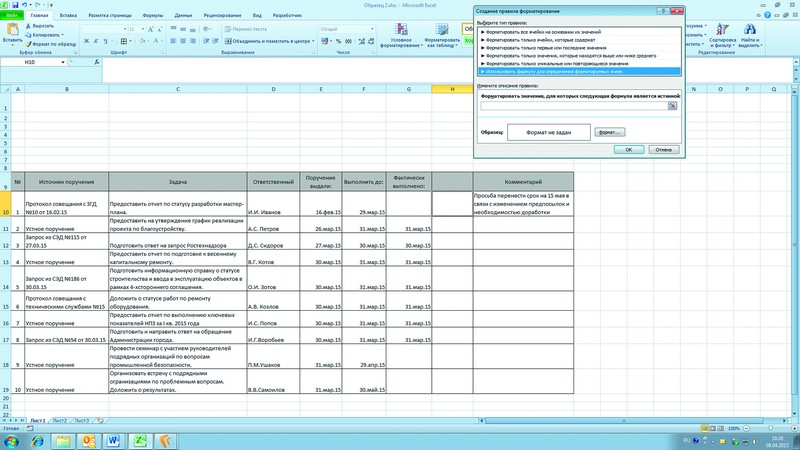

Рис. 4
Для нашего реестра необходимо будет последовательно настроить четыре правила для одной и той же ячейки G10, а затем «протянуть» их действие на весь столбец G.
- Для обозначения невыполненного поручения настраиваем правило 1. В диалоговом окне Создание правила форматирования с помощью клавиши Формат выбираем цвет заливки. Первому правилу будет соответствовать красный цвет.
Далее вводим в строку формул следующее описание правила: =ЕСЛИ(F10>0;F10<СЕГОДНЯ();"") (рис. 5). Это означает, что при условии, что в ячейке F10 обозначен срок к исполнению и он уже истек, то ячейка автоматически окрасится в красный цвет.
Рис. 5
Нажимаем клавишу OК.
- Для обозначения поручения, которое находится в работе, настраиваем правило 2. Повторяем описанную выше последовательность действий: выделяем ячейку G10, заходим в Условное форматирование, выбираем Создать правило и Использовать формулу для определения форматируемых ячеек.
В уже знакомом нам диалоговом окне Создание правила форматирования с помощью клавиши Формат выбираем другой цвет заливки. Второму правилу будет соответствовать синий цвет.
Вводим в строку формул следующее правило: =ЕСЛИ(F10>0;F10>СЕГОДНЯ();""). Это означает, что если в ячейке F10 обозначен срок к исполнению и он еще не наступил, то ячейка автоматически окрашивается синим.
Нажимаем клавишу OК.
- Для обозначения поручения, которое выполнено в срок, настраиваем правило 3. Опять повторяем описанную выше последовательность действий, только на этот раз в диалоговом окне Создание правила форматирования с помощью клавиши Формат выбираем зеленый цвет заливки для обозначения того, что поручение выполнено строго в срок либо раньше срока.
Вводим в строку формул описание правила: =ЕСЛИ(F10>0;ЕСЛИ(F10<СЕГОДНЯ();ЕСЛИ(G10<=F10;G10>0;"");"");""). Значит, если в ячейке F10 обозначен срок к исполнению, а в ячейке G10 обозначен срок фактического исполнения, который совпадает со сроком F10 либо предшествует ему, ячейка G10 автоматически окрасится в зеленый.
Нажимаем клавишу OК.
- Наконец, для обозначения поручения, которое выполнено позднее заданного срока, настраиваем правило 4. В диалоговом окне Создание правила форматирования с помощью клавиши Формат выбираем желтый цвет заливки для обозначения того, что поручение было выполнено с опозданием.
Вводим в строку формул следующее правило: =ЕСЛИ(F10>0;ЕСЛИ(F10<СЕГОДНЯ();G10>F10;"");""). Это означает, что если в ячейке F10 обозначен срок к исполнению, а в ячейке G10 обозначен срок фактического исполнения, который позже даты F10, то ячейка G10 автоматически окрасится желтым.
После того как в ячейке G10 настроены все четыре правила, «протягиваем» заданную формулу вниз по всему столбцу G и заполняем его фактическими датами выполнения поручений. Ячейки автоматически окрасятся в заданную палитру.
Следующий шаг – это настройка визуализации, т.е. диаграммы, для более наглядного восприятия картины по исполнительской дисциплине.
Для построения диаграммы нам нужны количественные данные, т.е. количество всех поручений и каждого вида в отдельности. Поэтому потребуется промежуточная настройка. Количественные данные мы можем отобразить в легенде, куда они будут автоматически заноситься из нашей таблицы (легенду можно разместить на этом же листе, например, над таблицей).
Для сбора статистики необходимо заполнить одну из ячеек таблицы, например соседнюю ячейку H10, следующим образом:
1. Выделяем ячейку H10, вверху в строке формул нажимаем значок fx Вставить функцию, выбираем категорию «логическое», «ЕСЛИ».
Прописываем в верхней строке формул следующее правило: =ЕСЛИ($F10>0;ЕСЛИ($G10>0;ЕСЛИ($G10<=$F10;"Выполнено";"Выполнено не в срок");ЕСЛИ($F10<СЕГОДНЯ();"Просрочено";"В работе"));"") (рис. 6).
Рис. 6
Протягиваем правило, заданное в ячейке H10, вниз по всему столбцу H (рис. 7).
Рис. 7
Затем столбец H можно скрыть, оставив на виду только необходимую информацию реестра.
- Настройка легенды. Для того чтобы данные из столбца H попадали в легенду и отображались в ней в количественном виде, необходимо настроить ячейки легенды следующим образом:
1. Задаем правило ячейке G3: выделяем эту ячейку, в строке формул нажимаем значок fx Вставить функцию, выбираем тип функций «статистические», «СЧЁТЕСЛИ».
2. Затем прописываем в строке формул следующее: =СЧЁТЕСЛИ(H$10:H$19;F3) (рис. 8).
Рис. 8
3. «Протягиваем» формулу от ячейки G3 до G6 соответственно.
Можно также настроить визуализацию и выгружать данные о поручениях за заданный отрезок времени в виде диаграммы.
- Создание диаграммы. Для этого нужно зайти на вкладку Вставка и выбрать диаграмму, например круговую, предварительно выделив диапазон ячеек от G3 до G6 (рис. 9).
Рис. 9
Вставляем диаграмму и окрашиваем ее сегменты в выбранные нами цвета заливки, выделив сегмент и вызвав соответствующее контекстное меню правой кнопкой мыши (там все интуитивно). Наш реестр готов (рис. 10).
Рис. 10
И напоследок
Создать эффективную систему контроля исполнения поручений довольно сложно – необходимо учесть много разных аспектов и особенностей, которые могут быть уникальными для разных организаций. Это нелегко, но помните, что любая загадка имеет решение. Когда я сталкиваюсь со сложной задачей, которая, на первый взгляд, не имеет решения, всегда вспоминаю загадку Б. Вербера:
«Как соединить эти девять точек четырьмя линиями, не отрывая перо от бумаги?
Часто мы не можем найти решение потому, что наш разум замыкается в площади рисунка. Но ведь нигде не сказано о том, что за его пределы нельзя выходить.
Решение есть:
Мораль: для того чтобы понять систему, надо… из нее выйти».
Способов организации эффективной системы контроля исполнения поручений множество. Главное – найти именно тот, который наиболее органично впишется в работу вашей компании и в вашу, во всем чувствовать меру и не переходить черту, за которой наступает маниакальный гиперконтроль.
